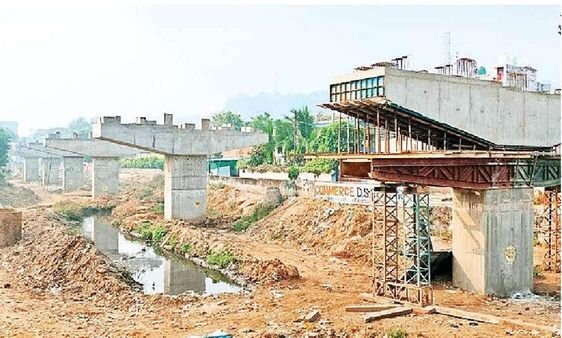

ग्वालियर में बन रही एलिवेटेड रोड का कार्य तेजी से प्रगति कर रहा है। पहले चरण के अधूरे कार्य के बीच अब दूसरे चरण की तैयारी ने रफ्तार पकड़ ली है। इस चरण के तहत कुल 21 हेक्टेयर से अधिक जमीन का अधिग्रहण किया जाएगा। इसमें सरकारी और निजी दोनों तरह की जमीनें शामिल हैं।
दूसरे चरण के लिए होगी 4 गांवों की जमीन अधिग्रहित
- स्थान: एबी रोड गिरवाई से लेकर लक्ष्मीबाई समाधि स्थल तक
- लंबाई: लगभग 7 किलोमीटर
- जरूरत: पिलर और लूप निर्माण के लिए अतिरिक्त जमीन
- गांव: 4 अलग-अलग गांवों की जमीन ली जाएगी
इस अधिग्रहण के लिए सेतु विभाग और राजस्व विभाग ने संयुक्त रूप से प्रक्रिया शुरू कर दी है।
अधिग्रहण के लिए जमा हुए 63 करोड़ रुपए
सेतु संभाग ने एलिवेटेड रोड के दूसरे चरण के लिए आवश्यक भूमि अधिग्रहण हेतु 63 करोड़ रुपए की राशि पहले ही जमा करा दी है। प्रशासन का लक्ष्य है कि अगले कुछ महीनों में अधिग्रहण की प्रक्रिया पूरी कर ली जाए।
पहले चरण का कार्य अभी भी अधूरा
एलिवेटेड रोड के पहले चरण का कार्य अब तक अधूरा पड़ा है। इसके मुख्य बिंदु:
- लंबाई: 6.5 किलोमीटर (तलवार वाले हनुमानजी से लक्ष्मीबाई समाधि तक)
- निर्माण कंपनी: मंगलम बिल्डकॉन
- समयसीमा: मार्च–अप्रैल 2024 तक पूरा होना था
- अब तक की प्रगति: केवल 60% कार्य हुआ
निर्माण कार्य में देरी का कारण पहले कंपनी की धीमी गति थी, अब कंपनी भूमि अधिग्रहण में देरी को वजह बता रही है।
पहले चरण में भी अधिग्रहण अधूरा
पहले चरण की कुछ जमीनें अभी तक अधिग्रहित नहीं की गई हैं। इसके कारण कई स्थानों पर पिलर और अन्य संरचनाएं खड़ी नहीं हो पा रही हैं। इससे कार्य रुक-रुक कर चल रहा है।
अंतिम चरण में है अधिग्रहण प्रक्रिया
दूसरे चरण की भूमि अधिग्रहण प्रक्रिया अब अंतिम चरण में पहुंच गई है। जिन क्षेत्रों में अधिग्रहण होना है, वहां संबंधित विभागों ने सक्रियता से काम शुरू कर दिया है। उम्मीद है कि सभी बाधाएं दूर कर जल्द ही निर्माण को गति मिलेगी।
ग्वालियर की एलिवेटेड रोड परियोजना शहर की यातायात व्यवस्था को बेहतर बनाने के लिए अहम है। हालांकि पहले चरण में देरी हो रही है, लेकिन दूसरे चरण के लिए जमीन अधिग्रहण की प्रक्रिया तेजी से चल रही है। प्रशासनिक प्रयासों के साथ यदि निर्माण कंपनी भी समय पर कार्य पूरा करे, तो यह परियोजना जल्द ही शहरवासियों के लिए राहत बन सकती है।
